Pachuca.- Para este año se espera la instalación de un nuevo parque fotovoltaico para la zona del Valle del Mezquital en Hidalgo, por lo que se prevé la eliminación de al menos 176.4 de material xerófilo en Huichapan.
En marzo, la promovente Huichapan Solar PV, S.A. de C.V presentó un Manifiesto de Impacto Ambiental (MIA) a la Secretaría de Medio Ambiente y Recursos Naturales (Semarnat) federal, esto para la instalación de un nuevo parque fotovoltaico en Huichapan, uno de los municipios de la zona semidesértica del territorio hidalguense.
Parque solar Gualumbos

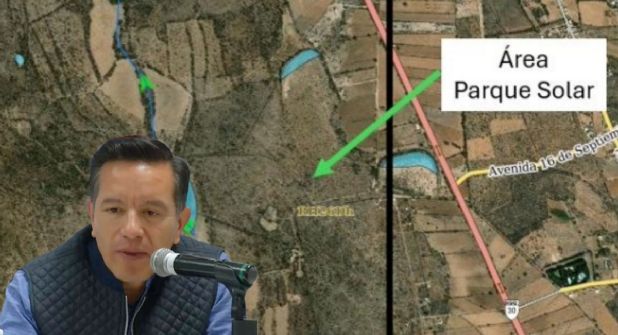

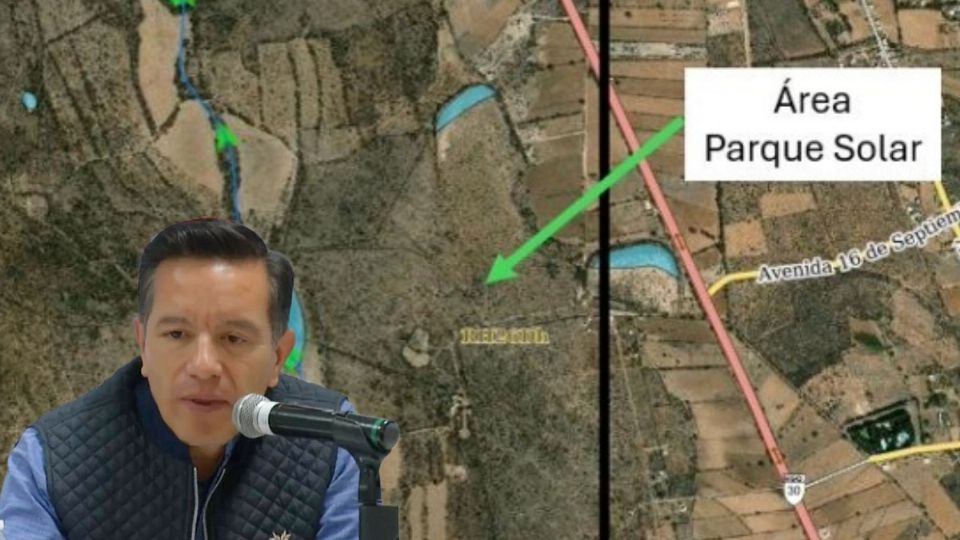

El proyecto fue nombrado PV Gualumbos, como una de las flores comestibles de la región, y su desarrollo está proyectado para la zona suroeste de la entidad, a un costado de la carretera estatal Huichapan–Tecozautla, a la altura de la comunidad del Maney.
Te podría interesar
La solicitud con número 13HI2026E0021 arrojó que este diseño consiste en la construcción y operación de un parque solar fotovoltaico con una potencia de 95.956 Megavatio Pico (MWp), además también contará con 15 transformadores, 263 inversores, 135 mil 150 módulos trina solar.
El parque también conlleva la instalación de plataformas, subestación eléctrica elevadora, zanjas, inversores, transformadores, caminos, entre otros componentes, esto para inyectar una potencia de 92.58 MWac en el punto de interconexión de la red, a través de una línea de 115 kilovatios.
En el documento se dio a conocer que el proyecto se conectará a la subestación eléctrica Huichapan, la cual ya existe. El proyecto contempla el uso de 205.9981 hectáreas del territorio municipal.
¿Qué se removerá?
La Semarnat federal dio a conocer que el uso de suelo del espacio referido se distribuye entre la agricultura de temporal, asentamientos humanos, cuerpos de agua y vegetación “secundaria”, la cual consta de matorral crasicaule, es decir, cactus, nopales y agaves.
En total se calculó el retiro de 176.4985 hectáreas de magueyes, garambullos, nopales y cactáceas y otro tipo de vegetación característica de la región, esto pese a que el gobierno estatal también ha anunciado la protección de los agaves como una planta endémica en el estado y el país.
Además, al menos 3.1 hectáreas de cuerpos de agua también se verán afectados por la construcción del parque solar Gualumbos.
Sedeco desconoce detalles de la inversión
Por su parte, el titular de la Secretaría de Desarrollo Económico (Sedeco) de Hidalgo, Carlos Henkel Escorza, aseguró que la administración estatal no ha tenido acercamiento con la empresa que pretende colocar las celdas solares en Huichapan, pero sí reconocieron la existencia del proyecto.
La inversión tampoco se dio a conocer, pero en el impacto ambiental se informó sobre una duración de 30 meses (2.5 años) para la preparación y construcción del parque, así como una vida útil de 25 años.
“... cuando tenemos ya la certeza de que son proyectos consolidados que tienen todos los permisos en trámite y que están de manera correcta trabajando es cuando podemos empezar a desarrollar o a poder anunciar (la inversión)”, explicó el funcionario estatal.
Algunos de los permisos requeridos son aprobados por la Comisión Nacional de Energía, el Instituto de Telecomunicaciones, el Centro Nacional de Control de Energía (Cenace), el Instituto Nacional de Antropología e Historia (INAH), la Comisión Nacional del Agua (Conagua), la Secretaría de Comunicaciones y Transportes (SCT) y en algunos casos, se requiere una consulta pública en las zonas indígenas.
Sobre ello Henkel adelantó que esa actividad de participación ciudadana estaba descartada debido a que el área destinada al proyecto no se reconoce como indígena.
sjl
